Descabezado de pilote-pantalla (barrette)
CPZ051 Descabezado de pilote-pantalla (barrette)
Descabezado de pilote-pantalla (barrette), de 30 cm de espesor, mediante el repicado mecánico con martillo rompedor del tramo comprendido entre el nivel de llenado del hormigón y el nivel de descabezado, hasta asegurar la ausencia de hormigón contaminado por lodos y la calidad descrita en el Proyecto, y carga de escombros sobre camión o contenedor.

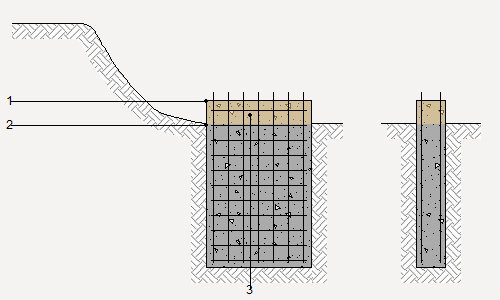

Espesor (cm)
Medios
1:
Nivel de llenado del hormigón.
2:
Nivel de descabezado.
3:
Hormigón contaminado.

Código

Unidad

Descripción

Cantidad

Precio

unitario

Precio

parcial

1



Equipo y maquinaria



mq01exn050c

h

Retroexcavadora sobre neumáticos, de 85 kW, con martillo rompedor.

0,326

415.489

135.449

mq05pdm010a

h

Compresor portátil eléctrico 2 m³/min de caudal.

0,712

24.354

17.340

mq05mai030

h

Martillo neumático.

1,425

26.080

37.164



Subtotal equipo y maquinaria:

189.953

2



Mano de obra



mo112

h

Ayudante especializado de construcción.

2,096

43.020

90.170

mo113

h

Ayudante de construcción.

1,048

42.327

44.359



Subtotal mano de obra:

134.529

3



Herramientas




%

Herramientas

2,000

324.482

6.490



Costos directos (1+2+3):

330.972


UNIDAD DE OBRA CPZ051: DESCABEZADO DE PILOTE-PANTALLA (BARRETTE).


CARACTERÍSTICAS TÉCNICAS

Descabezado de pilote-pantalla (barrette), de 30 cm de espesor, mediante el repicado mecánico con martillo rompedor del tramo comprendido entre el nivel de llenado del hormigón y el nivel de descabezado, hasta asegurar la ausencia de hormigón contaminado por lodos y la calidad descrita en el Proyecto, y carga de escombros sobre camión o contenedor.



CRITERIO DE MEDICIÓN EN PROYECTO

Longitud medida según documentación gráfica de Proyecto, considerando que la cota final de vaciado rebasará a la teórica en al menos 30 cm.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA


DEL SOPORTE.

Se comprobará que el hormigón ha adquirido una resistencia suficiente para que no se produzcan daños en el hormigón restante.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo, marcado y corte del nivel de descabezado. Picado mecánico con martillo rompedor del hormigón contaminado existente en la coronación del pilote-pantalla (barrette). Picado manual con compresor portátil de los restos del descabezado. Enderezado de las armaduras. Limpieza de la superficie de hormigón. Recogida de restos. Carga de escombros sobre camión o contenedor.


CONDICIONES DE TERMINACIÓN.

Se evitará la existencia de hormigón contaminado.



MEDICIÓN Y FORMA DE PAGO

Se medirá la longitud realmente ejecutada según especificaciones de Proyecto.
