Acometida de abastecimiento de agua potable | ||
IFA010 | Acometida de abastecimiento de agua potable | |

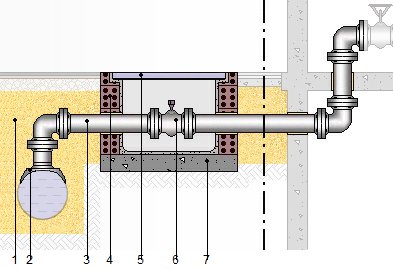

Acometida enterrada para abastecimiento de agua potable de 2 m de longitud, que une la red general de distribución de agua potable de la empresa suministradora con la instalación general del edificio, continua en todo su recorrido sin uniones o empalmes intermedios no registrables, formada por tubo de polietileno PE 100, de 32 mm de diámetro exterior, PN=10 atm y 2 mm de espesor, colocada sobre colchón de arena de 15 cm de espesor, en el fondo de la zanja previamente excavada, debidamente compactada y nivelada con pisón vibrante de guiado manual, relleno lateral compactando hasta los riñones y posterior relleno con la misma arena hasta 10 cm por encima de la generatriz superior de la tubería; collarín de toma en carga colocado sobre la red general de distribución que sirve de enlace entre la acometida y la red; llave de corte de esfera de de diámetro con mando de cuadradillo colocada mediante unión, situada junto a la edificación, fuera de los límites de la propiedad, alojada en registro prefabricada de polipropileno de 30x30x30 cm, colocada sobre solera de hormigón masivo fck 200, HM-20/P/20/I de 15 cm de espesor. Incluso hormigón masivo fck 200, HM-20/P/20/I para la posterior reposición del firme existente, accesorios y piezas especiales. |
Precio |
|
Exportación |
UNIDAD DE OBRA IFA010: ACOMETIDA DE ABASTECIMIENTO DE AGUA POTABLE.
MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN LA UNIDAD DE OBRA.
Se evitará utilizar materiales diferentes en una misma instalación.
CARACTERÍSTICAS TÉCNICAS
Acometida enterrada para abastecimiento de agua potable de 2 m de longitud, que une la red general de distribución de agua potable de la empresa suministradora con la instalación general del edificio, continua en todo su recorrido sin uniones o empalmes intermedios no registrables, formada por tubo de polietileno PE 100, de 32 mm de diámetro exterior, PN=10 atm y 2 mm de espesor, colocada sobre colchón de arena de 15 cm de espesor, en el fondo de la zanja previamente excavada, debidamente compactada y nivelada con pisón vibrante de guiado manual, relleno lateral compactando hasta los riñones y posterior relleno con la misma arena hasta 10 cm por encima de la generatriz superior de la tubería; collarín de toma en carga colocado sobre la red general de distribución que sirve de enlace entre la acometida y la red; llave de corte de esfera de de diámetro con mando de cuadradillo colocada mediante unión, situada junto a la edificación, fuera de los límites de la propiedad, alojada en registro prefabricada de polipropileno de 30x30x30 cm, colocada sobre solera de hormigón masivo fck 200, HM-20/P/20/I de 15 cm de espesor. Incluso hormigón masivo fck 200, HM-20/P/20/I para la posterior reposición del firme existente, accesorios y piezas especiales.
CRITERIO DE MEDICIÓN EN PROYECTO
Número de unidades previstas, según documentación gráfica de Proyecto.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA
DEL SOPORTE.
Se comprobará que el trazado de las zanjas corresponde con el de Proyecto. Se tendrán en cuenta las separaciones mínimas de la acometida con otras instalaciones.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Replanteo del recorrido de la acometida, coordinado con el resto de instalaciones o elementos que puedan tener interferencias. Rotura del piso con compresor. Eliminación de las tierras sueltas del fondo de la excavación. Vaciado y compactación del hormigón en formación de solera. Colocación de la registro prefabricada. Vertido de la arena en el fondo de la zanja. Colocación de la tubería. Montaje de la llave de corte. Colocación de la tapa. Ejecución del relleno envolvente. Empalme de la acometida con la red general del municipio. Reposición del firme.
CONDICIONES DE TERMINACIÓN.
La acometida tendrá resistencia mecánica. El conjunto será estanco.
CONSERVACIÓN Y MANTENIMIENTO.
Se protegerá frente a golpes.
MEDICIÓN Y FORMA DE PAGO
Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio no incluye la excavación ni el relleno principal.
