Aislamiento térmico entre montantes en trasdosado autoportante de placas
NAO030 Aislamiento térmico entre montantes en trasdosado autoportante de placas
Aislamiento térmico entre los montantes de la estructura portante del trasdosado autoportante de placas, formado por panel semirrígido de lana mineral, Geowall 37 "ISOVER", no revestido, de 40 mm de espesor, resistencia térmica 1,081 m²K/W, conductividad térmica 0,037 W/(mK), colocado entre los montantes de la estructura portante.

1:

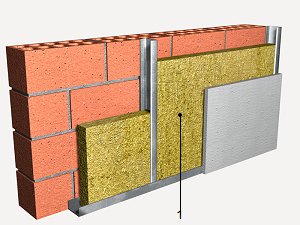

Aislamiento entre montantes.
Casa comercial
Catálogo de elementos constructivos "ISOVER" para la edificación (según CTE).
Soluciones "ISOVER". La barrera de vapor en distintas soluciones constructivas. Catálogo.
"ISOVER". LEED®, BREEAM® y VERDE®. Gestión medioambiental.
ISOVER. Multi-Confort House. Casas pasivas. Detalle constructivo.
ISOVER. Aislamiento para trasdosados. Detalle constructivo.
Espesor (mm)

Código

Unidad

Descripción

Cantidad

Precio

unitario

Precio

parcial

1



Materiales



mt16lri010bo

Panel semirrígido de lana mineral, Geowall 37 "ISOVER", no revestido, de 40 mm de espesor, resistencia térmica 1,081 m²K/W, conductividad térmica 0,037 W/(mK), coeficiente de absorción acústica medio 0,7 para una frecuencia de 500 Hz y Euroclase A1 de reacción al fuego.

1,050

34.540

36.267



Subtotal materiales:

36.267

2



Mano de obra



mo054

h

Oficial instalador de aislamientos.

0,114

70.502

8.037

mo101

h

Medio oficial instalador de aislamientos.

0,057

43.989

2.507



Subtotal mano de obra:

10.544

3



Herramientas




%

Herramientas

2,000

46.811

936

Coste de mantenimiento decenal: 716G en los primeros 10 años.

Costos directos (1+2+3):

47.747


UNIDAD DE OBRA NAO030: AISLAMIENTO TÉRMICO ENTRE MONTANTES EN TRASDOSADO AUTOPORTANTE DE PLACAS.


CARACTERÍSTICAS TÉCNICAS

Aislamiento térmico entre los montantes de la estructura portante del trasdosado autoportante de placas, formado por panel semirrígido de lana mineral, Geowall 37 "ISOVER", no revestido, de 40 mm de espesor, resistencia térmica 1,081 m²K/W, conductividad térmica 0,037 W/(mK), colocado entre los montantes de la estructura portante.



CRITERIO DE MEDICIÓN EN PROYECTO

Superficie medida según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA


DEL SOPORTE.

Se comprobará que la superficie soporte está terminada con el grado de humedad adecuado y de acuerdo con las exigencias de la técnica a emplear para su colocación.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Corte del aislamiento. Colocación del aislamiento entre los montantes.


CONDICIONES DE TERMINACIÓN.

El aislamiento de la totalidad de la superficie será homogéneo. No existirán puentes térmicos.



CONSERVACIÓN Y MANTENIMIENTO.

Se protegerá el aislamiento frente a la humedad y a la disgregación hasta que se finalice el trasdosado.



MEDICIÓN Y FORMA DE PAGO

Se medirá la superficie realmente ejecutada según especificaciones de Proyecto.
